いまの売上は四半期100億円、積み上げた契約は4兆円 — ビットコイン採掘から転じた会社が、AIブームを"15年の家賃"に変える仕組み
#investment#Hut8#HUT#AIデータセンター#データセンター#トリプルネット#契約バックログ#ビットコイン
目次
いまの売上は四半期100億円、積み上げた契約は4兆円 — ビットコイン採掘から転じた会社が、AIブームを"15年の家賃"に変える仕組み

アメリカの決算シーズンの片隅で、ある会社の株価が1日で約27%跳ねました。
ビットコインの採掘で知られてきたHut 8(ハット・エイト)です。
値上がりの理由は、暗号資産とはほとんど関係がありませんでした。
2026年7月20日、同社はテキサス州の用地で、15年・総額98億ドル(約1.5兆円)のAI向けデータセンター賃貸契約を新たに結んだと発表しました。
同じ規模の契約は5月にも1本結んでいます。
2本合わせて、この1カ所だけで契約総額は196億ドル(約2.9兆円)に達しました。
引っかかるのは、この会社の直近の売上が四半期で7,100万ドル(約107億円)にすぎないことです。
いまの商売の何十倍もの金額を、これから15年かけて受け取る「予約」として積み上げている。
AIブームの資金が、まずどこへ流れ込んでいるのかを映す一例です。

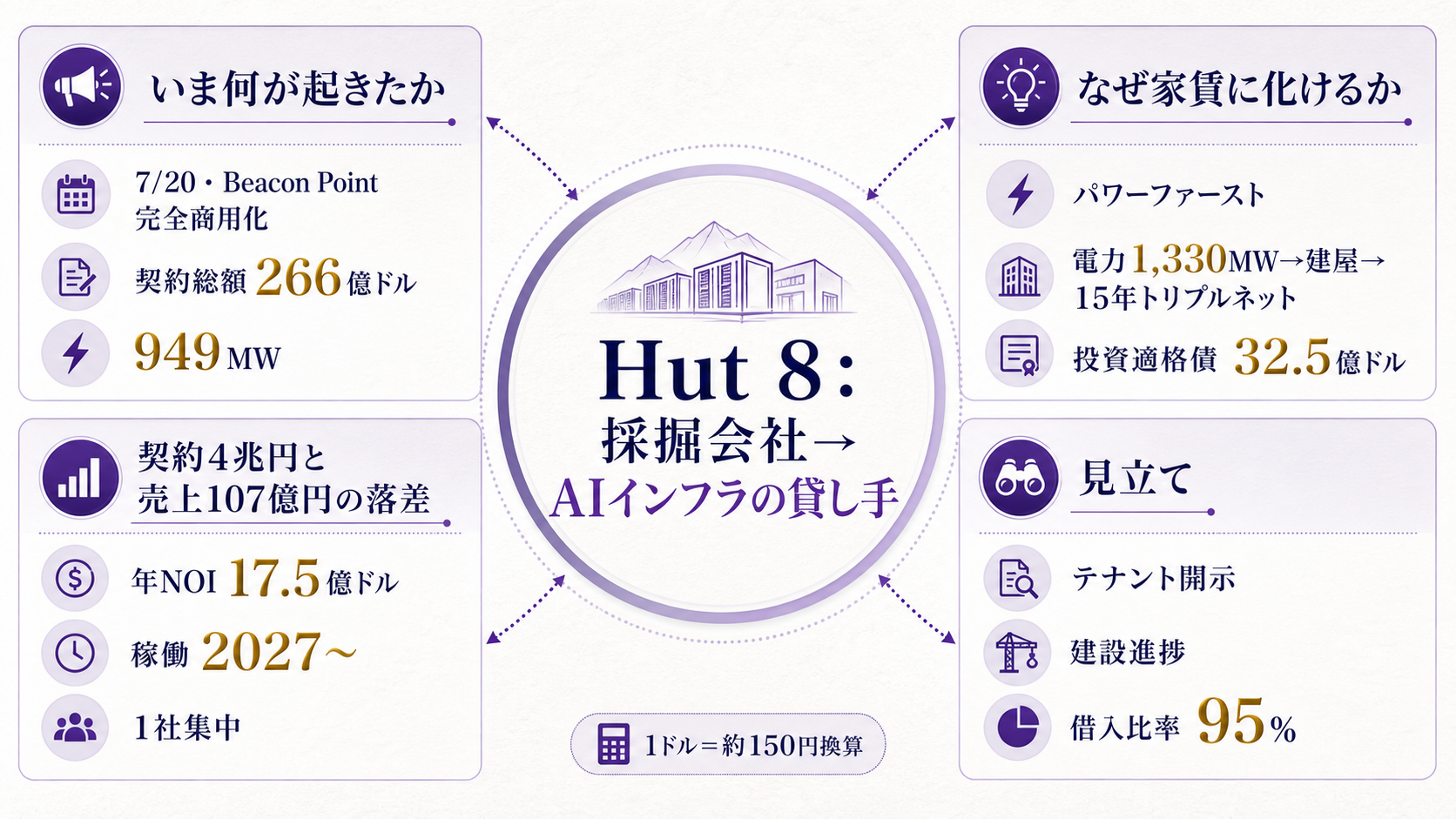

いま何が起きたか — 売上をはるかに超える「契約の山」
7月20日の主役は、四半期の決算ではなく1本の賃貸契約でした。 Hut 8はこの日、テキサス州ヌエセス郡の「Beacon Point(ビーコン・ポイント)」で2本目となる352MW・15年の賃貸契約を結び、出力1ギガワットの用地をすべて商用化したと発表しました。
基準期間の契約総額は98億ドル。
年3.0%の賃料引き上げ条項が付き、稼働が軌道に乗れば年間の営業純収益(NOI)は約6.55億ドル(約980億円)に上ります。
契約は「トリプルネット」と呼ばれる形式です。
物件の税金・保険・維持費をテナント側が負担し、貸し手はほぼ賃料だけを受け取ります。
テナントは社名非公表ですが、格付けが「AA-以上」の高格付け企業とされています。
この2本目で、Beacon Point1カ所の契約総額は196億ドルになりました。3回の更新オプション(各5年)まで織り込むと、最大502億ドル(約7.5兆円)まで伸びる建て付けです。
この用地は、一度に埋まったわけではありません。
1本目の352MWは2026年5月、第1四半期決算と同時に発表され、その日も株価は3割上がりました。
同じ相手が、わずか2カ月で契約容量を倍の704MWへ増やしたことになります。
既存のテナントが自ら追加を積んだという事実は、AI企業の"容量の飢え"がなお続いていることを示しています。
会社全体で見ると、契約済みの容量は949MW、契約総額は266億ドル(約4.0兆円)に達しました。
稼働が定常化したときの年間NOIは17.5億ドル(約2,600億円)超。
しかもこの契約の相手は、100%が投資適格の企業か、その保証が付いた先です。
CEOのAsher Genoot(アッシャー・ジェヌート)氏は「電力を起点にする我々のやり方の真価は、パートナーがそこにどれだけ約束を積むかで決まる」と述べています。
用語の補足
- トリプルネット(NNN) — 物件の税金・保険・維持費をテナント側が負担する賃貸契約。貸し手の受け取りが賃料に集約され、収入が読みやすくなる。
- テイク・オア・ペイ — 実際に使うかどうかにかかわらず、確保した容量ぶんの対価を払う取り決め。稼働率が下がっても賃料が入る。
- NOI(営業純収益) — 賃料収入から運営費を引いた、物件が生む純粋な稼ぎ。不動産の実力を測る基本指標。
- 投資適格 — 格付け会社が「信用力が高い」と評価する水準(目安はBBB-以上)。この契約の相手はさらに上のAA-以上とされる。
なぜ売上の何十倍もの「家賃」に化けるのか — 電力を起点にした設計

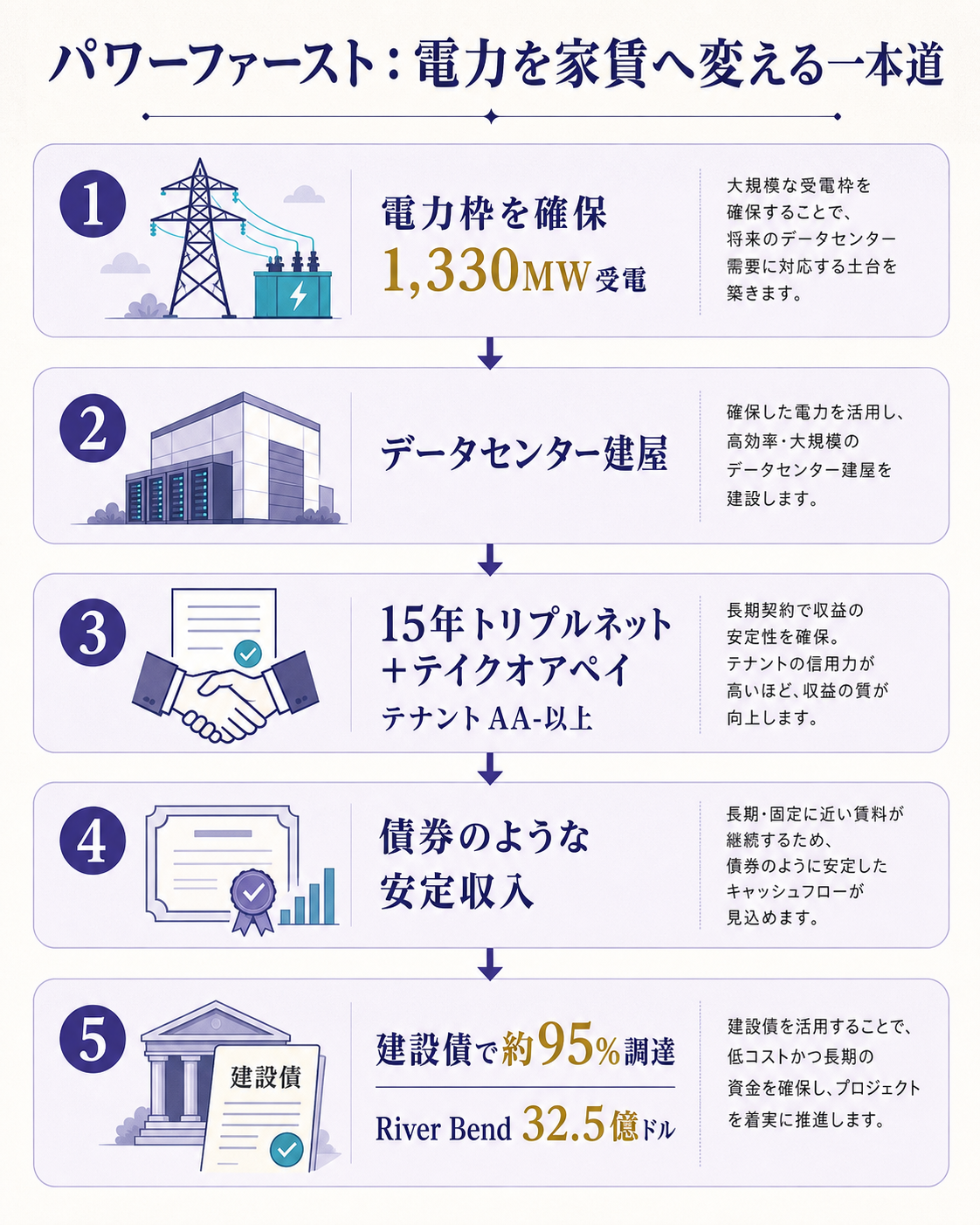

この会社の強さは、AIチップでもモデルでもなく、電力の確保から逆算した事業設計にあります。 Hut 8が掲げるのは「パワーファースト」と呼ぶやり方です。
まず送電網から大量の電力枠を押さえ(会社全体で1,330MWの受電容量)、その上にデータセンターの建屋を建て、AI企業へ長期で貸し出します。
計算資源を自社で運用して稼ぐのではなく、電力と建物という「土台」を貸す商売です。
なぜ電力の確保がそれほど効くのか。
いまAIデータセンターの最大のボトルネックは、GPUの調達ではなく電気だからです。
米国の主要地域では送電網への接続待ちが常態化し、案件によっては電力がつながるまで最大5年待つ例も出ています。
ハイパースケーラー4社(アルファベット・アマゾン・メタ・マイクロソフト)が2026年に投じるAIインフラ投資は6,500億ドル(約98兆円)超に膨らむ一方で、「発表された投資」と「実際に電気が通った容量」の差は過去最大に開いています。
だからこそ、送電枠を先に押さえた事業者が、AI企業にとって希少な受け皿になります。
ここで効くのが、契約の形です。
15年のトリプルネット契約は、維持費や税を借り手に移すため、貸し手の受け取りが賃料に近い形で安定します。
さらに「テイク・オア・ペイ」——実際に使うかどうかにかかわらず容量ぶんの対価を払う——条件が付くため、AIの稼働率が上下しても賃料収入は揺れにくい。
相手がAA-以上の高格付け企業であることと合わせると、この賃料はほとんど債券の利払いのように読めます。
その"債券らしさ"が、資金調達にそのまま表れました。
Hut 8は別の用地(River Bend)の建設資金を、32.5億ドル(約4,900億円)の投資適格の社債で調達しています。
単一事業者のデータセンターが投資適格の建設債市場にアクセスしたのは、これが初めてでした。
工事費の約95%を借入でまかなう設計で、契約の信用力の高さがそのまま低い調達コストに変換されています。

電力枠の確保から、長期契約、そして投資適格債による資金調達まで——この一本道が、Hut 8を「ビットコイン価格に振り回される採掘会社」から「契約に守られた土地・建物の貸し手」へと組み替えました。
図は、その現金化の流れを示しています。
実際、同社は2026年に入って、カナダの天然ガス発電所4基(310MW)をTransAltaへ売却し、ビットコイン担保の借入金利を9.0%から7.0%へ下げ、約3,300枚のBTCを担保から外しています。
採掘の色を薄め、電力とデータセンターへ資源を寄せた1年でした。
とはいえ、足元の現金はまだ採掘の色を残しています。
直近四半期の売上7,100万ドルの多くは計算・クラウド由来ですが、会社はビットコインの保有も続けており、その価格変動はいまも損益に効きます。
「大家」への衣替えは進んでいるものの、家賃が本格的に入り始める2027年までは、旧来の事業と新しい事業が同居する移行期が続きます。
契約266億ドルと売上107億円の落差をどう読むか
「4兆円の契約」と「四半期107億円の売上」という落差にこそ、この会社の期待とリスクの両方が詰まっています。 契約総額は将来15年ぶんの受け取り予定であり、いま入っている現金ではありません。
年間NOIの17.5億ドルも「稼働が定常化したら」という条件付きで、建屋が本格稼働するのは2027年以降の想定です。
積み上がった契約の山と、足元の細い売上のあいだには、数年ぶんの建設と資金調達が横たわっています。
この落差を、いくつかの数字に分けて置くと現実が見えてきます。
契約総額266億ドルに対し、年間NOIは17.5億ドル。
単純に割れば、契約の山を毎年のキャッシュに直すには約15年かかる計算です。
「266億ドル」という見出しは、あくまで15年の合計だと押さえておく必要があります。
更新まで含めた502億ドルという数字は、さらに先の"あるかもしれない"を含みます。
リスクの置きどころも具体的です。
Beacon Pointの704MWは、社名非公表の1社が相手です。
会社全体の契約容量949MWの大半を、この1社に依存する構図になります。
相手が高格付けであることは支えですが、それでも「1社への集中」は、来期以降の計画に必ず添えておくべき前提です。
工事費の95%を借入でまかなう設計も、金利や建設コストが動けば、細い自己資金を圧迫しかねません。
時間差の問題も重い意味を持ちます。
AIインフラ各社に共通するのは、「需要は長期契約で固めたが、供給となる建屋と電力はこれから巨額を投じて作る」という構図です。
契約という"入り"は先に決まっても、それを支える建設投資という"出"は数年かけて先行します。
だからこの数年は、契約の山が積み上がるほど、いったんは借入と支出がふくらむ局面になります。
契約を利益に変えられるかは、この投資期間を資金繰りで乗り切れるかにかかっています。
同業と並べると、この動きが一社だけの現象でないことが分かります。かつて暗号資産の採掘や新興クラウドから出発した会社が、そろって「AI向けの貸し手」へ姿を変えています。
たとえばApplied Digitalは、AIクラウドのCoreWeave(コアウィーブ)などを相手に、5つの拠点で契約を積み上げました。
IRENはNVIDIAとクラウド契約を結び、Nebiusは新興のAIクラウドとして急拡大しています。
出発点は採掘だったり開発だったりとまちまちですが、行き着く先は「電力と用地を長期契約で押さえ、その信用で建設資金を引く」という同じ型に収れんしています。
| 会社 | 事業の起点 | 主な長期契約 | 契約の性格 |
|---|---|---|---|
| Hut 8 | ビットコイン採掘 | 契約総額 266億ドル・949MW | 15年・トリプルネット・テイクオアペイ |
| Applied Digital | データセンター開発 | 契約総額 約360億ドル・5拠点 | 15年級の長期賃貸 |
| IREN | ビットコイン採掘 | NVIDIAと5年・34億ドルのAIクラウド | クラウド提供契約 |
| Nebius | 新興AIクラウド | AIクラウド売上 四半期3.9億ドル(前年比8.4倍) | 従量・短中期 |

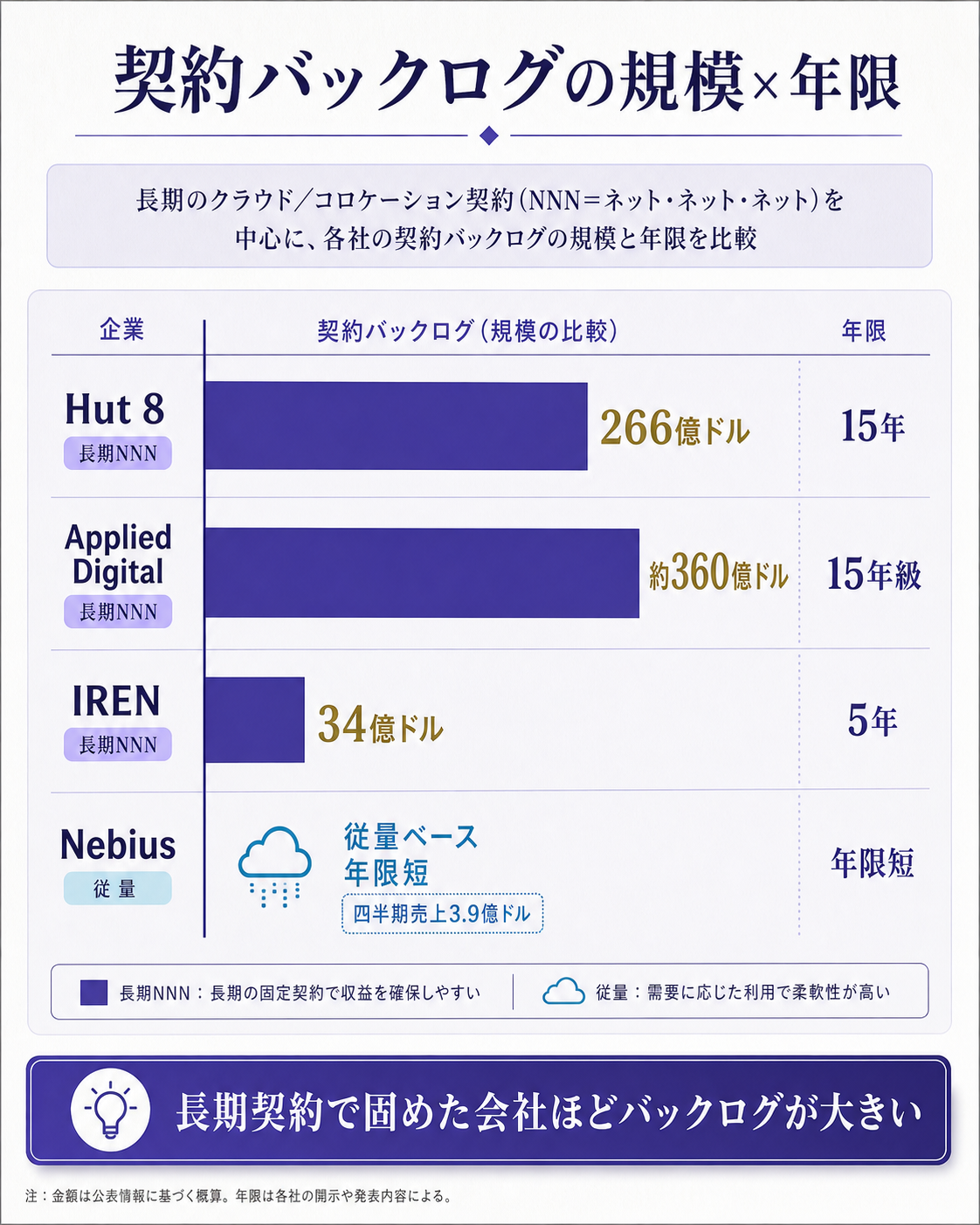

図は、各社が積み上げた契約の規模と年限を並べたものです。
共通するのは「電力と用地を長期契約で固め、その信用力で建設資金を引く」という型です。
AIの需要が本物かどうかは誰にも断言できませんが、その需要を長期契約という形に固定できた会社から順に、株式市場は"計算資源の大家"として評価をつけ替え始めています。
Hut 8の株価がこの日27%上がったのも、その一例です。
市場の評価も、この「大家化」を織り込み始めています。
ある証券会社は、契約の積み上がりを理由にHut 8の目標株価を一気に2倍へ引き上げました。
採掘会社は、ビットコイン価格という制御できない変数に業績を握られます。
対して長期契約の家賃は、相手の信用と契約年数さえ見れば見通せる。
市場は前者に低い評価しか与えませんが、後者には不動産や公益企業に近い、安定を前提とした評価をつけます。
同じ設備を持っていても、収入の「質」が変われば、値付けの物差しごと入れ替わるのです。
ただし、この安定には前提があります。
AIデータセンターの賃貸ブームは、突き詰めれば少数の巨大IT企業の投資計画に支えられています。
彼らがAIへの支出を絞れば、たとえ相手が高格付けでも、次の契約は細るかもしれません。
トリプルネットとテイク・オア・ペイは、いったん結んだ契約を守る仕組みですが、新しい契約が積み増され続けることまでは保証しません。
「契約の質」と「契約が伸び続けるか」は、分けて見ておく必要があります。
見立てと監視ポイント
この転換が本物かどうかは、これから2年の「建てて・つないで・回収する」実行力で決まります。 契約の山はできましたが、現金はまだこれからです。見るべき点を3つ挙げます。
- テナントの開示と集中度。非公表の1社にどれだけ依存し続けるのか、相手が明かされるか、2社目・3社目が入るか。
- 建設と稼働の進み具合。2027年とされる定常稼働に向け、データホールが予定どおり電力につながっていくか。遅れは、契約総額と実際のNOIの距離を延ばします。
- 資金の重さ。工事費の95%を借入でまかなう設計だけに、投資適格債の調達コストと借入比率が、利益の取り分を左右します。
もう1つ、業界全体としては「採掘会社や新興クラウドが、投資適格の建設債市場をどこまで使えるか」が焦点です。
契約の信用力を担保に低コストで資金を引けるなら、AIインフラの拡張は加速します。
逆に金利や信用の目線が変われば、契約の山を現金に変える前に息切れする会社も出てきます。
腹落ちの問い
Hut 8の契約総額は266億ドルですが、稼働が定常化したときの年間NOIは17.5億ドルです。
同じ「契約」という言葉でも、この2つの数字は性質が違います。
AIインフラ各社が掲げる「契約総額◯◯億ドル」を見たとき、あなたはまず何を確かめますか。
考え方
「契約総額」は基準期間(ここでは15年)に受け取る予定の合計で、割り戻さなければ年あたりの実力は見えません。
266億ドル÷17.5億ドル≒15年、という関係に気づけば、契約総額は「年間キャッシュ×契約年数」の掛け算だと分かります。
だから比べるべきは総額そのものではなく、①年あたりのNOI、②その契約が何年ぶんか、③相手の信用力と「使わなくても払う」条件があるか、の3点です。
加えて、その総額が「いつ現金になるか」(建設と稼働の時期)と「いくら借金で建てるか」を添えて、はじめて契約の山が利益にたどり着くかを判断できます。
総額の大きさは入り口にすぎません。
